澧县2022年度小型水库除险加固工程合同工程验收
澧县2022年度小型水库除险加固工程合同工程验收
发布时间:2023年2月23日
本合同工程于2022年9月6日开工,2022年12月15日完工。主要建设内容包括:双堰水库、大樟树水库、简家湾水库、枫树湾水库、周家湾水库、河坝水库、金家水库、三岔湾水库、长冲水库、芝麻湾水库、阳鹊湾水库、汪家口水库、桑木峪水库、呕儿冲水库、黑猫湾水库共计15座水库的挡水工程,泄洪工程、输水工程、防汛工程、金属结构设备及安装工程等。

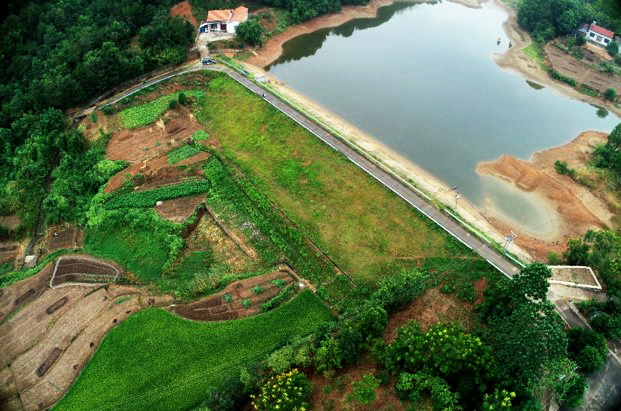

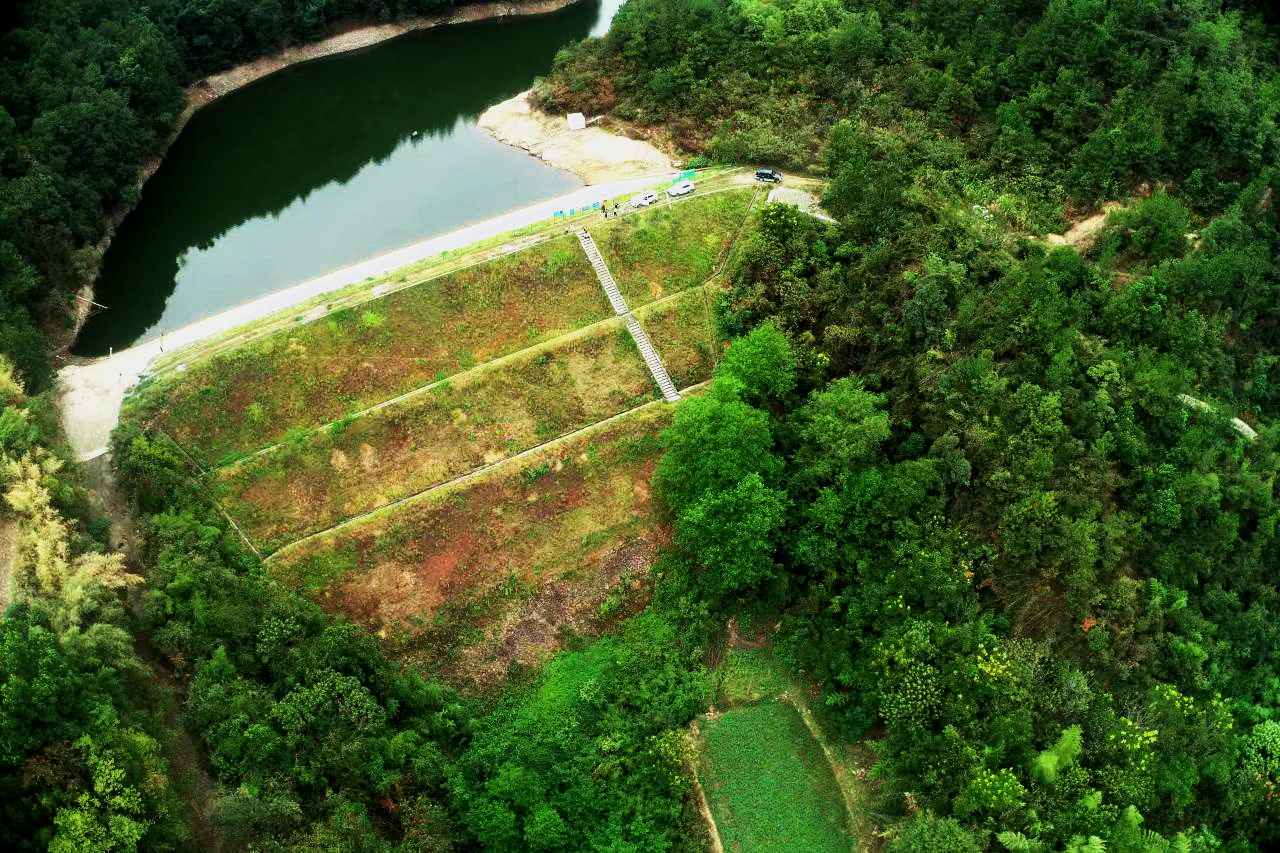

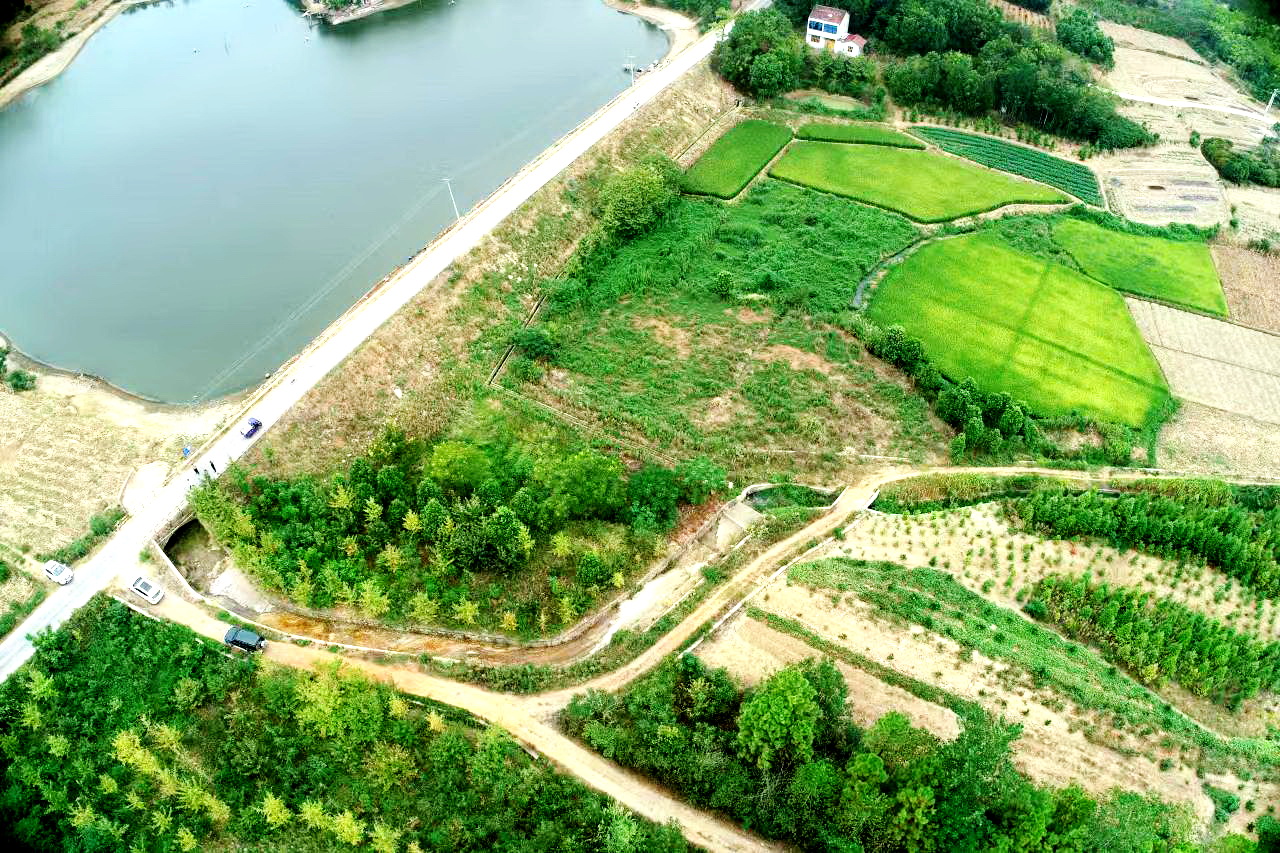

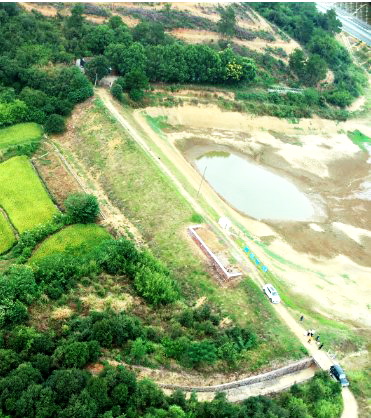

双堰水库施工前

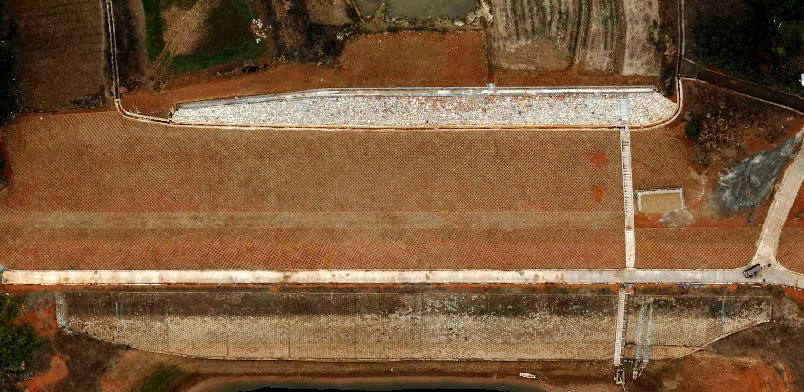

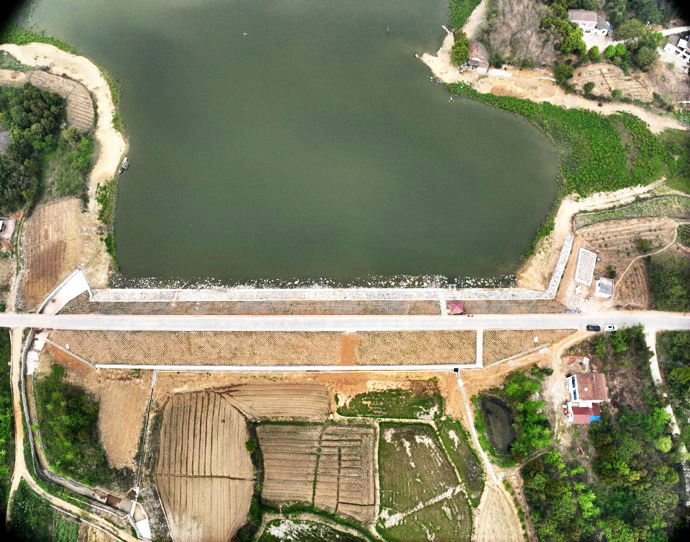

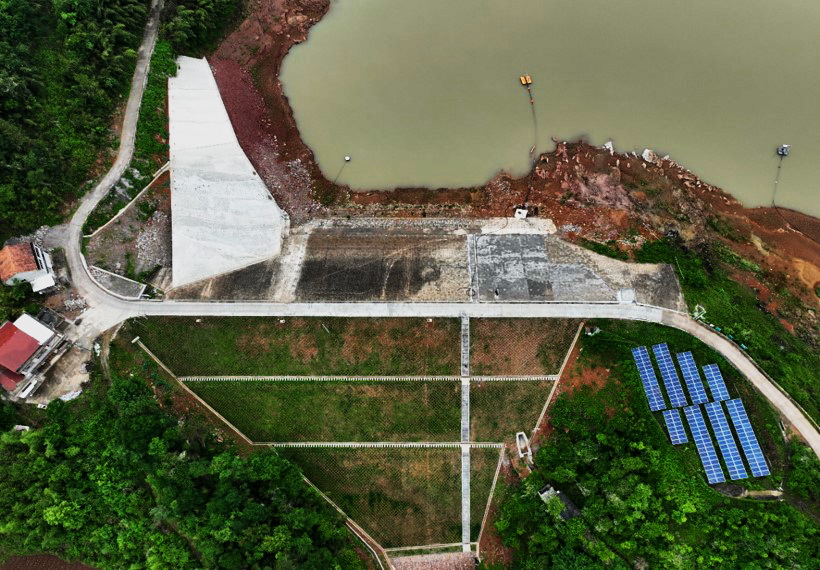

双堰水库完工后
双堰水库除险加固工程:2022年9月6日开工,2022年12月14日完工
主要建设内容
(1)坝体充填灌浆防渗;上游坝坡加培,抛石阻脚,块石护坡;下游坝坡加培,草皮护坡,新建上下游百步阶梯、坝脚排水棱体及排水渠;
(2)输水涵进口闸室、支墩重建,涵身承插管接长,更换闸门及启闭机,新建启闭机房,重建下游灌溉渠;
(3)溢洪道进口段拆除重建,控制段底板翻建,尾水渠完建。

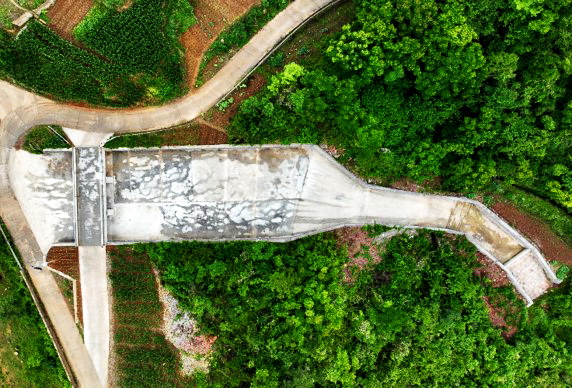

河坝水库施工前

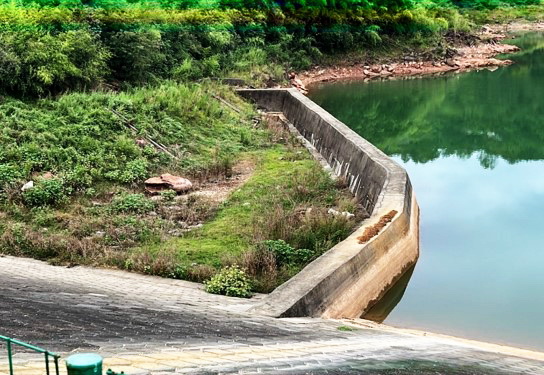

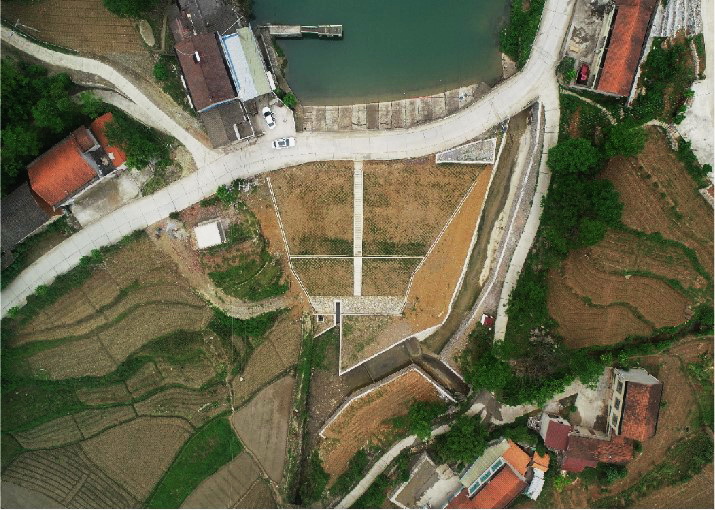

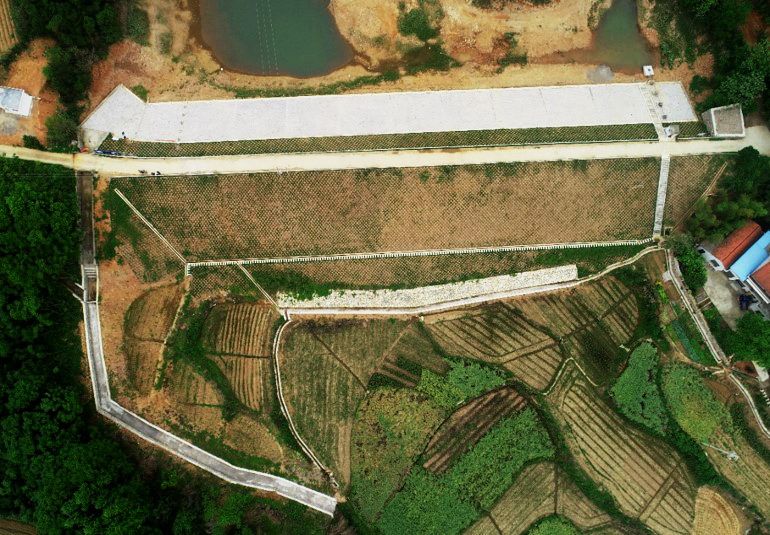

河坝水库完工后
河坝水库除险加固工程:2022年9月6日开工,2022年11月8日完工;
(1)坝体充填灌浆、坝基帷幕灌浆防渗;
(2)上游原砼护坡伸缩缝修补,下游坝坡土方回填、整形、草皮护坡,新建排水沟、百步阶梯及库底清淤;
(3)溢洪道边墙和底板整修、新建消力池、尾水渠;
(4)原输水拱涵加固防渗,输水箱涵接长、新建出口消力池及输水渠道;

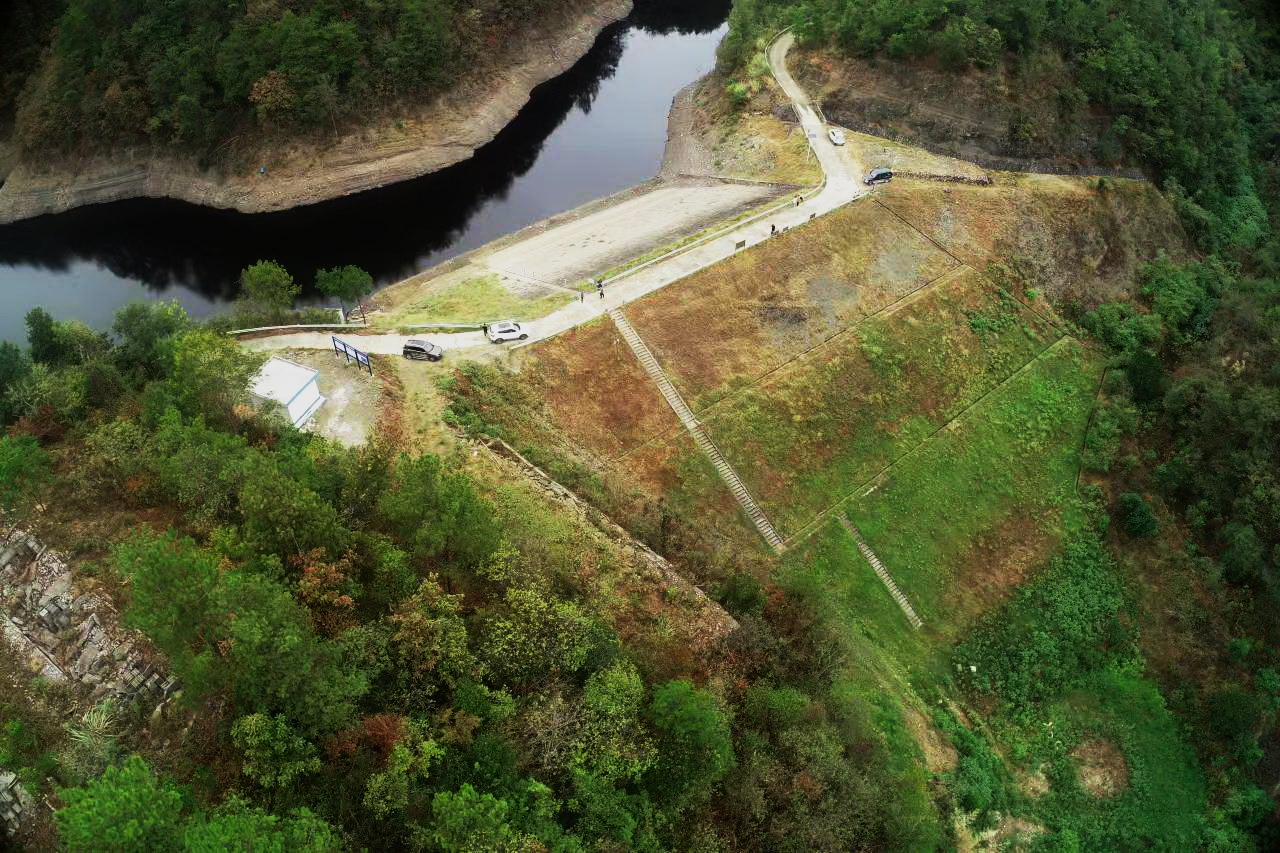

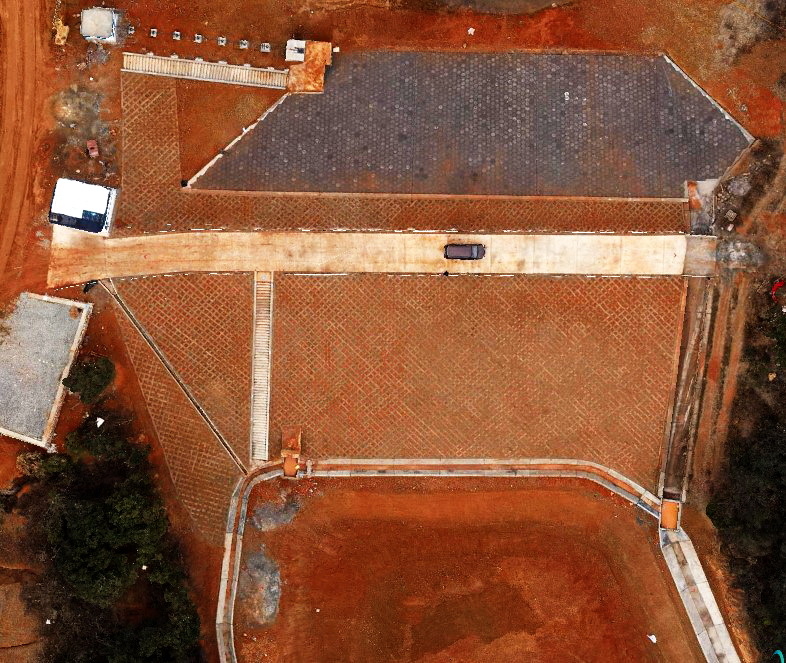

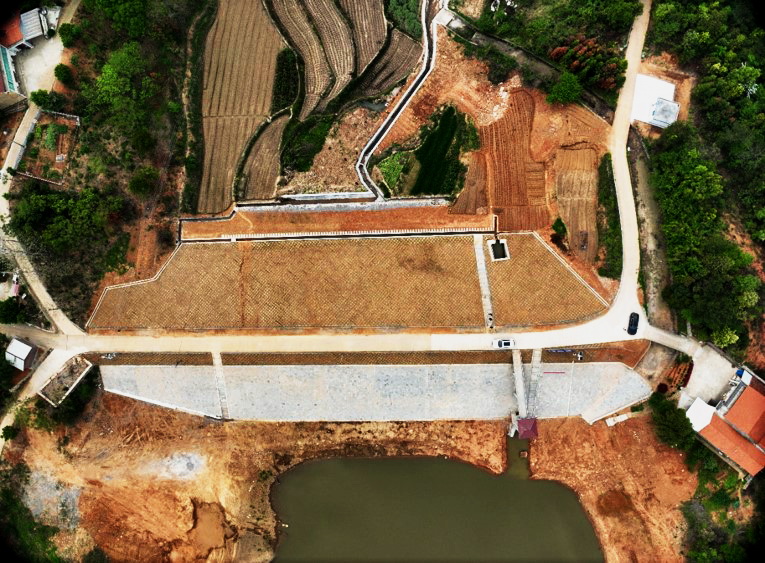

金家水库施工前

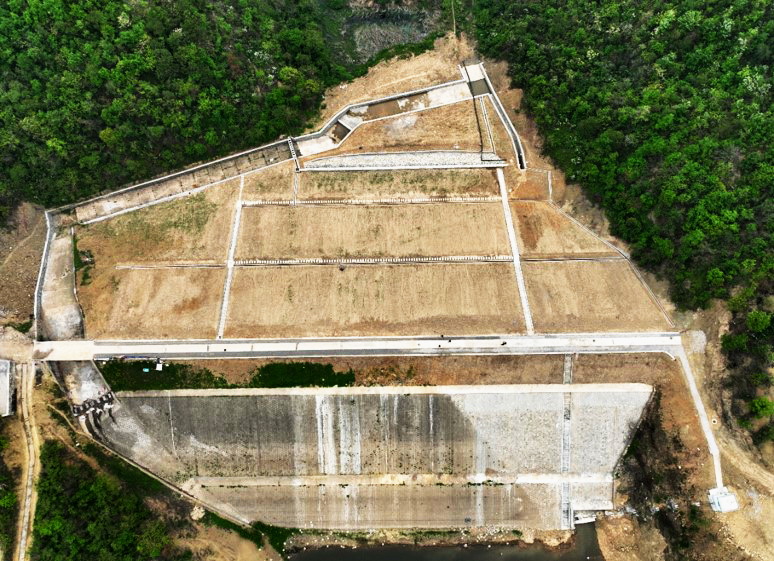

金家水库完工后
金家水库除险加固工程:2022年9月6日开工,2022年12月4日完工;
(2)上游六方块护坡、草皮护坡,下游坝坡整形、草皮护坡,新建排水棱体、排水沟、上下游百步阶梯;
(3)溢洪道进口段重建、泄槽段新建侧墙、消能段新建消力池、尾水渠清淤护砌;
(4)输水涵管翻建,新建出口消力池、灌溉渠,启闭机房;
(5)更换闸门及启闭设施。

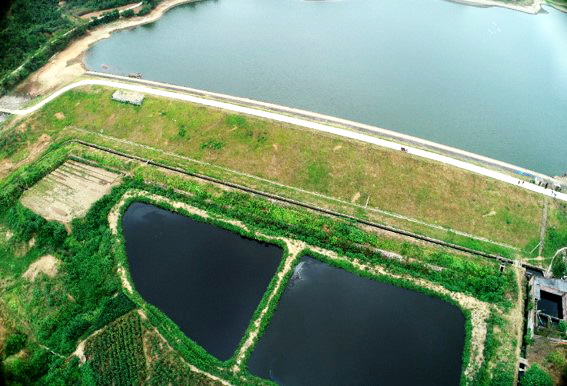

三岔湾水库施工前

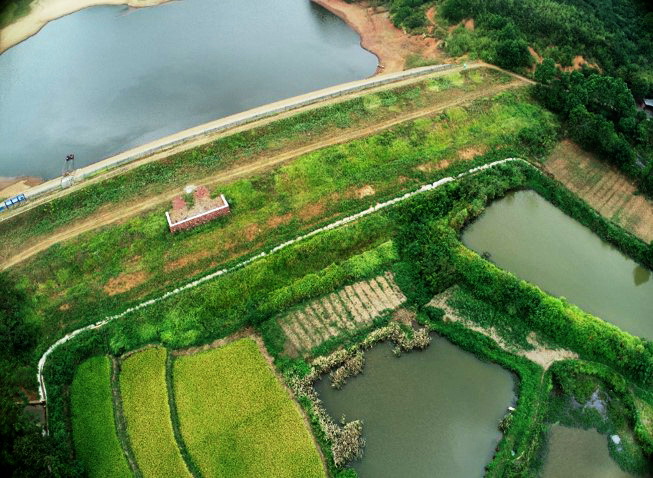

三岔湾水库完工后
三岔湾水库除险加固工程:2022年9月6日开工,2022年12月3日完工;
(1)坝体充填灌浆;
(2)上游六方块护坡、草皮护坡;下游坝坡整形、草皮护坡,新建贴坡排水、排水沟、上下游百步阶梯;
(3)输水涵管翻建,新建出口消力池、出水渠道、启闭机房;
(4)溢洪道右侧风化山体衬砌;新建消力池;

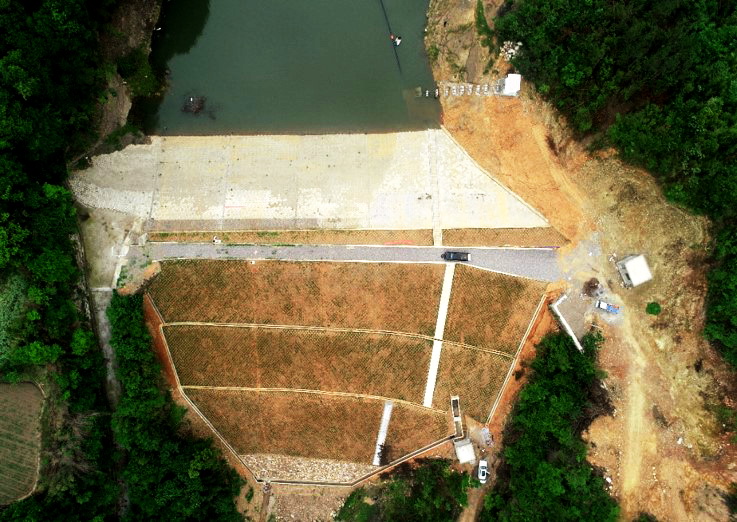

长冲水库施工前
长冲水库完工后
长冲水库除险加固工程:2022年9月6日开工,2022年11月15日完工;
(1)坝基帷幕灌浆防渗;
(3)大坝库区右侧溶洞处理;
(4)溢洪道底板硬化,新建溢洪道机耕桥、泄槽陡坡段及消力池、尾水渠;
(5)输水箱涵翻建、新建出口消力池、启闭机房;
(6)更换闸门及启闭设施。
芝麻湾水库完工后
芝麻湾水库除险加固工程:2022年9月6日开工,2022年10月31日完工;
(2)上游六方块护坡、草皮护坡;下游坝坡整形、草皮护坡,新建贴坡排水、坡面排水沟、上下游百步阶梯;
(3)新建溢洪道消力池及尾水渠。

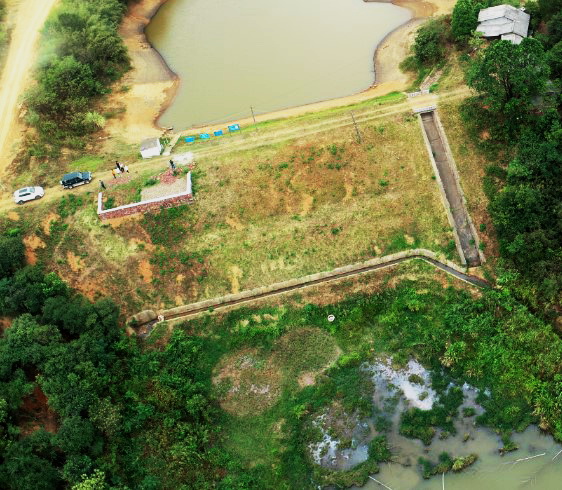

大樟树水库施工前
大樟树水库完工后
大樟树水库除险加固工程:2022年9月6日开工,2022年12月7日完工;
(1)坝体充填灌浆,坝基帷幕灌浆;
(2)上游坝坡预制砼六方块护坡,下游坝坡整形及草皮护坡,新建坡面、平台、坡脚排水沟、坝脚排水棱体,新建上下游坝坡百步台阶;
(3)溢洪道泄槽段挡墙整修,新建消力池段,尾水渠衬砌;
(4)输水涵管拆除重建,坝顶灌溉渠恢复;
(5)更换闸门及启闭机;
(6)新建防汛公路、防汛围子。
阳鹊湾水库完工后
阳鹊湾水库除险加固工程:2022年9月6日开工,2022年12月7日完工;
(1)坝体充填灌浆防渗,上游六方块护坡,坝顶路面恢复,新建坝脚排水棱体、排水沟;
(2)新建溢洪道尾水渠;
(3)输水涵管原址翻建,新建闸室、启闭机房,重建下游排水渠;
(4)更换闸门及启闭机。

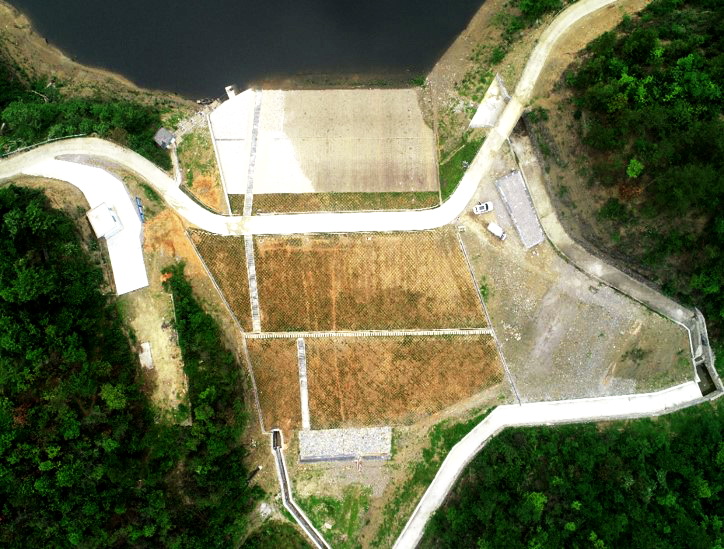

汪家口水库施工前
汪家口水库完工后
汪家口水库除险加固工程:2022年9月6日开工,2022年12月7日完工;
(2)上游六方块护坡,下游坝坡整形及草皮护坡,新建坡面、平台、坡脚排水沟、坝脚排水棱体,新建上下游坝坡百步阶梯;
(3)新建溢洪道出口消力池及尾水渠、干砌海漫;
(4)输水涵管拆除重建,新建闸室及启闭机房;
黑猫湾水库完工后
黑猫湾水库除险加固工程:2022年9月6日开工,2022年12月5日完工;
(2)大坝上游整修,六方块及草皮护坡,下游坝坡培厚,草皮护坡,新建下游排水棱体及排水沟,新建上下游百步阶梯,坝顶硬化;
(3)新建溢洪道消力池及尾水渠;
(4)更换闸门及启闭设施。

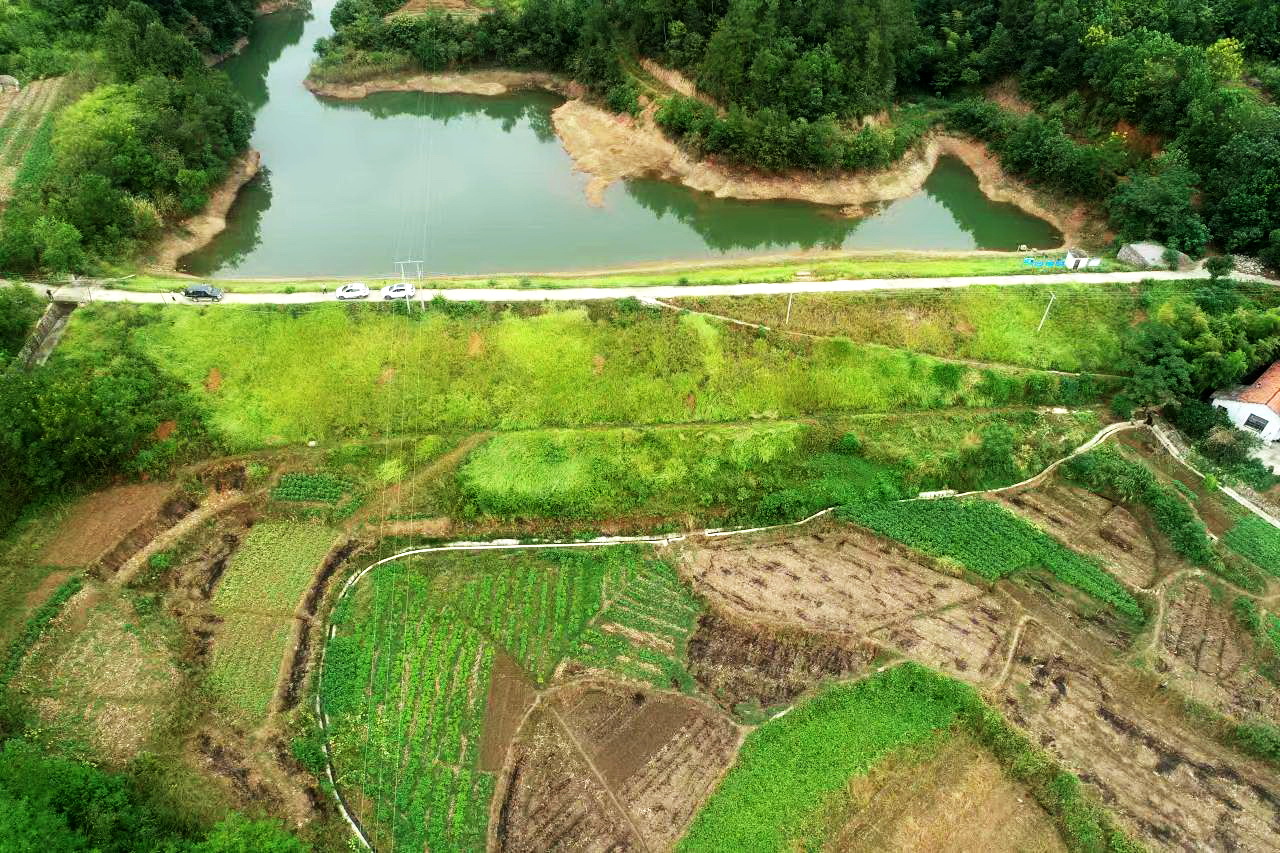

桑木峪水库施工前
桑木峪水库完工后
桑木峪水库除险加固工程:2022年9月6日开工,2022年12月5日完工;
(2)坝顶砼路面硬化,下游坝坡整形、草皮护坡,新建百步阶梯、排水棱体及坝脚排水沟;
(3)新建输水涵消力井及出水渠,重建启闭机房;
(4)溢洪道进口段、机耕桥及尾水渠完建;
呕儿冲水库完工后
呕儿冲水库除险加固工程:2022年9月6日开工,2022年12月5日完工;
(2)上下游坡面整形,上游砼预制块及草皮护坡,新建下游坡面排水沟,坝脚填塘压浸;
(3)输水涵管拆除重建,闸室及启闭设施重建;
(4)新建溢洪道消力池、尾水渠;
(5)更换闸门及启闭机。

质量评定:本合同工程共划分为15个单位工程,质量等级评定为合格,单位工程质量评定统计见下表:
质量控制:局领导现场检查工程质量
质量控制:项目法人现场交底

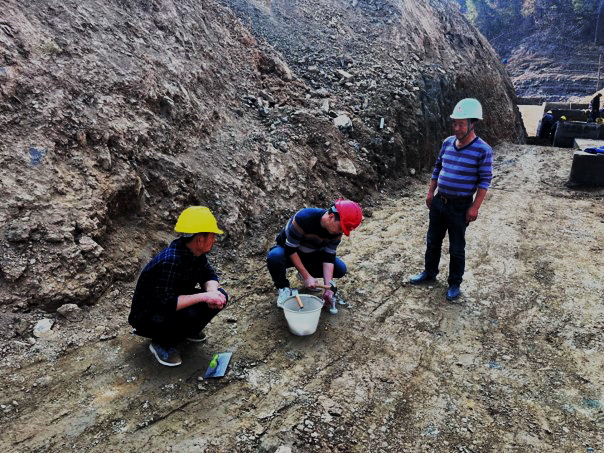

质量控制:压实度检测现场取样
湖南省洞庭水利水电建设有限公司
